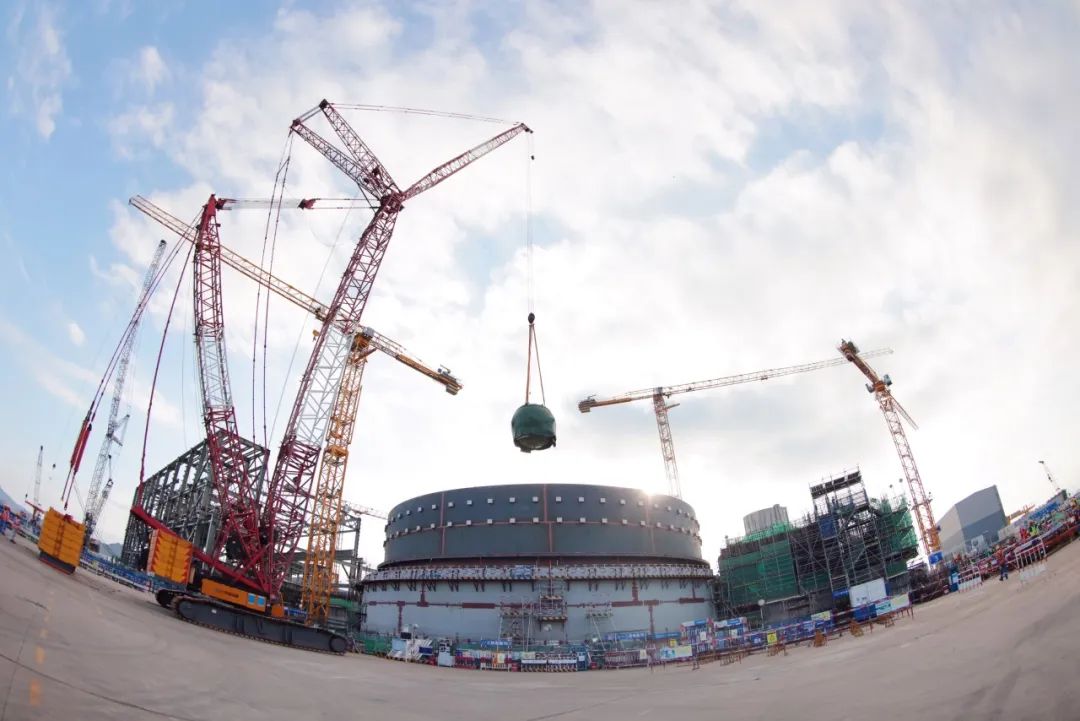

三门核电3号机组安注箱吊装就位
来源: 上海核工程研究设计院
发布日期:2023-09-10
2023年9月9日15时28分、17时20分,三门核电3号机组两台安注箱分别吊装就位,标志着3号机组首个设备安装里程碑节点顺利完成。
安注箱总容积为56.6立方米,水容积为48.1立方米,净重36.65吨,属于低合金钢球形容器,是CAP1000核电机组非能动堆芯冷却系统设备,用于事故工况下堆芯冷却。每台机组共有两台安注箱,分别安装于核岛11厂房11206和11207房间。

为顺利推进安注箱吊装工作,上海核工院从人、机、料、法、环五个方面全面梳理先决条件,积极推动设备供货,统筹协调现场资源,开展技术准备;建立里程碑周例会和每日现场碰头会制度,秉承“当日问题,当日解决”施工原则,确保问题“不过夜”;组织开展沙盘推演,对工程实施方的各项准备工作和应急工作进行全面检验,确保吊装一次成功。
安注箱的成功就位,拉开了核岛反应堆厂房设备安装的序幕,为3号机组后续里程碑节点的顺利实现奠定了良好基础。
