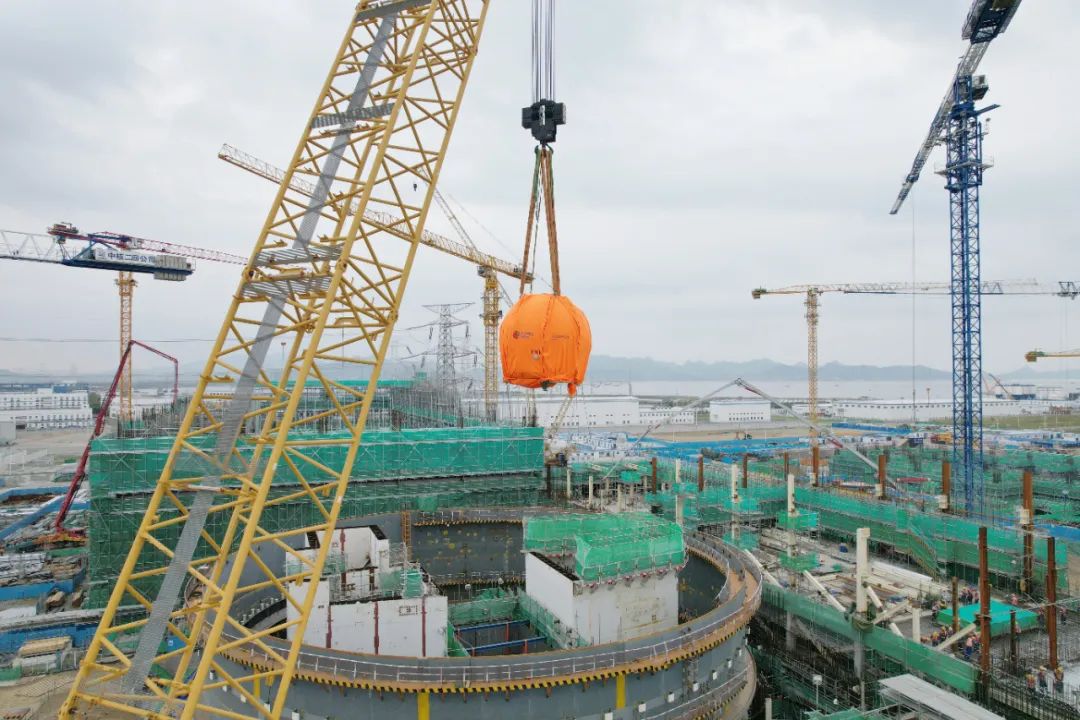

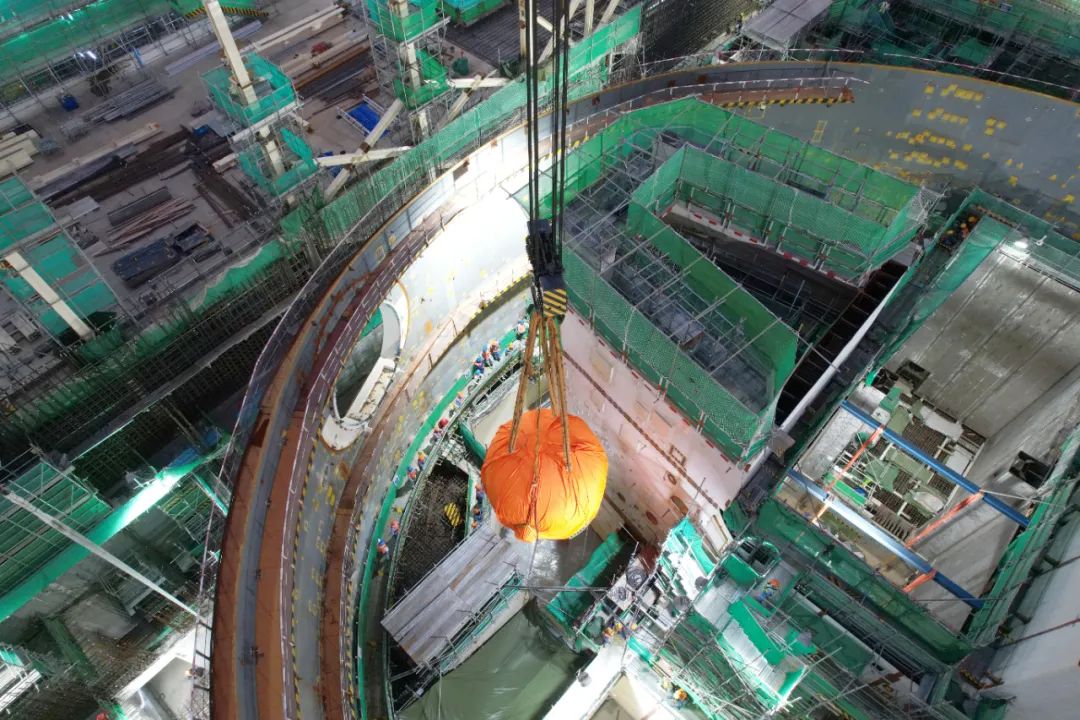

海阳核电3号机组安注箱顺利吊装就位
来源: 中核五公司
发布日期:2023-09-18
9月15日22时09分,海阳核电3号机组两台安注箱顺利吊装就位,标志着3号机组核岛首个设备安装里程碑节点顺利完成。

安注箱总容积为56.6立方米,水容积为48.1立方米,净重36.65吨,设计寿命60年,属于低合金钢球形容器,是CAP1000核电机组非能动堆芯冷却系统设备,用于事故工况下堆芯冷却。每台机组共有两台安注箱,分别安装于核岛11厂房11206和11207房间。

为顺利推进安注箱吊装工作,项目部精心组织、周密部署,细化落实重点措施,对安注箱的吊装进行全方位梳理,以确保各个环节万无一失。为克服预埋螺栓偏差带来的就位风险,海阳核电项目部在土建施工阶段提前介入,对预埋地脚螺栓及设备本体螺栓孔进行综合测量及建模分析,并通过制作模拟件现场比对,确保预埋螺栓和螺栓孔位置匹配,最终在理论数据及实物模拟合格的双重保障下,顺利完成两台安注箱吊装就位工作。

安注箱的成功就位,拉开了核岛反应堆厂房主设备引入的序幕,为3号机组后续里程碑节点的顺利实现奠定了良好基础。
