“华龙一号”钢衬里模块化“进阶”

来源: 中国核电信息网 发布日期:2023-11-30

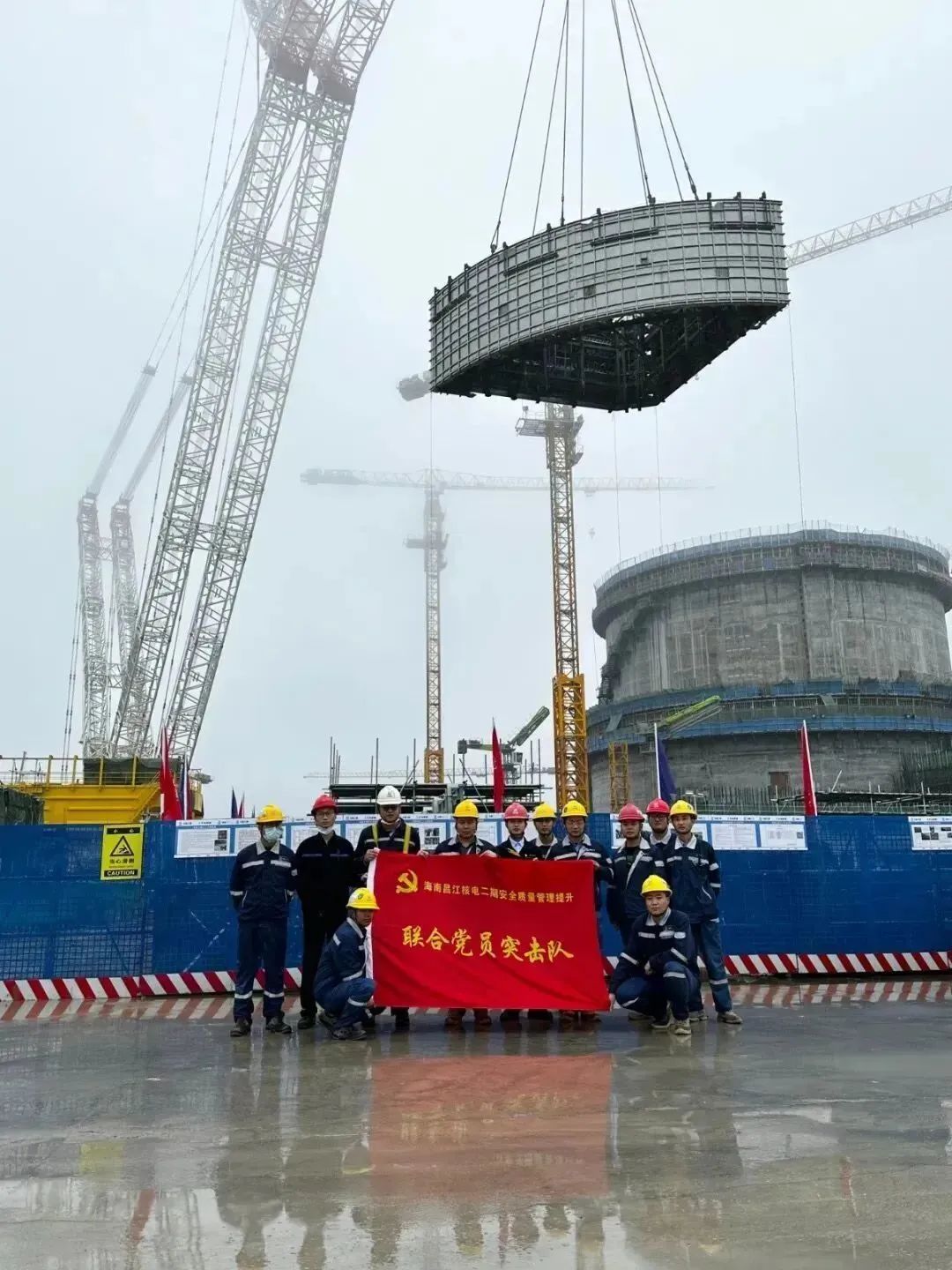

为认真落实中核集团“六大控制七个零”高质量精细化工程项目管理模式要求,中核二二钢结构分公司以“创新优化年”为契机,深入开展“党建+技术”实践活动,在钢衬里施工过程中,加大技术总结与创新优化,创造性提出安全壳钢衬里模块组合划分新方式,首创全球首个三层模块,以党建融入生产经营“新成果”,赋能“华龙一号”高质量建设。


背景


在原4号机组钢衬里模块化施工规划中,存在沟道施工和模块施工场地相互制约、大吊车无法满足钢衬里模块三与3号机组换料水池等同时吊装需求、特定安装物项无法在地面实现预装等问题。为解决原方案存在的问题,钢结构分公司昌江项目管理团队在现有条件下,经分析、论证,将钢衬里模块三及后续模块进行了优化。


应用成效


集中模块拼装场地为沟道施工让道,通过分析模块施工工期和施工进度协调性,确定三大模块集中一个场地拼装。同时通过分析环吊梁载荷试验及模块吊装全施工步骤,反复实测核准、模拟论证,在极其有限的场地区域内找到了最优解,将其他工段配合工作量降低到最小,同时确保模块吊装各个环节均可实现,巧妙破解了场地制约影响。


对钢衬里模块分层组合优化,大吊车待3号机组换料水池、主储油罐吊装完成后整体转场,延长大吊车在3号机组服务施工时间,减少往返转场次数,节省大吊车转场成本。


深度优化施工方案,将土建、安装施工活动进行高度统筹,兼顾了安装单位对于特定安装物项在地面预装的诉求,帮助安装单位进一步减少现场交叉施工和高空作业难度。


在原3号机组施工经验基础上,总结提出了进阶模块,将钢衬里层段优化为组合层段,全面消除了以往单片吊装、安装的施工形式,打破了业内传统的两层钢衬里模块形式。

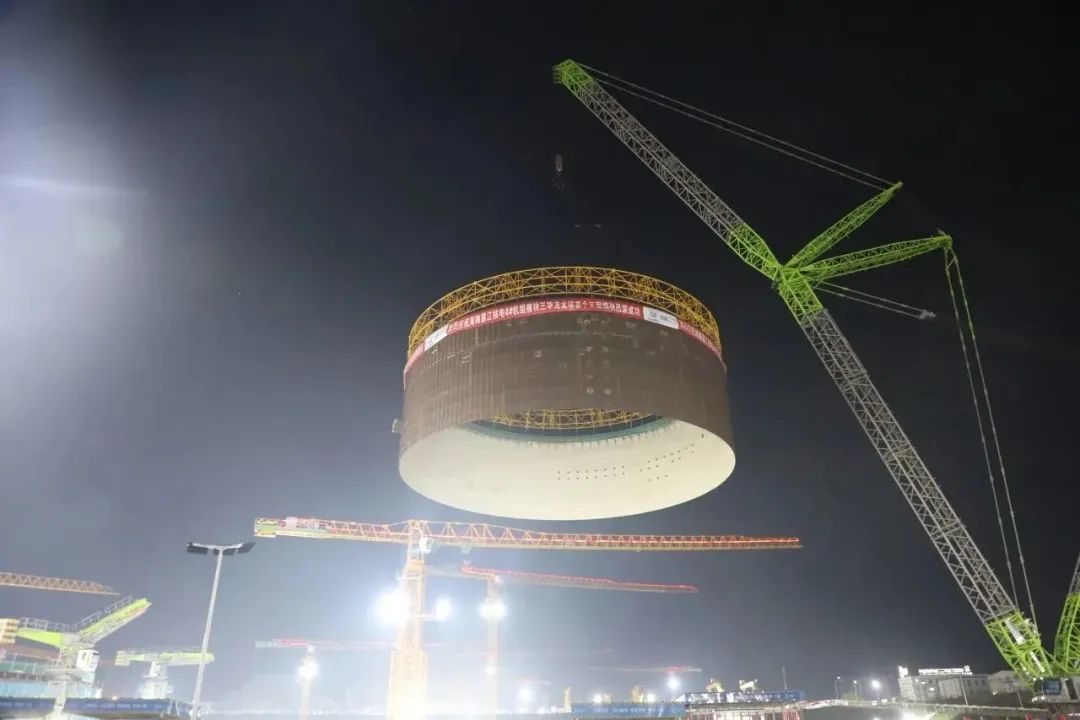

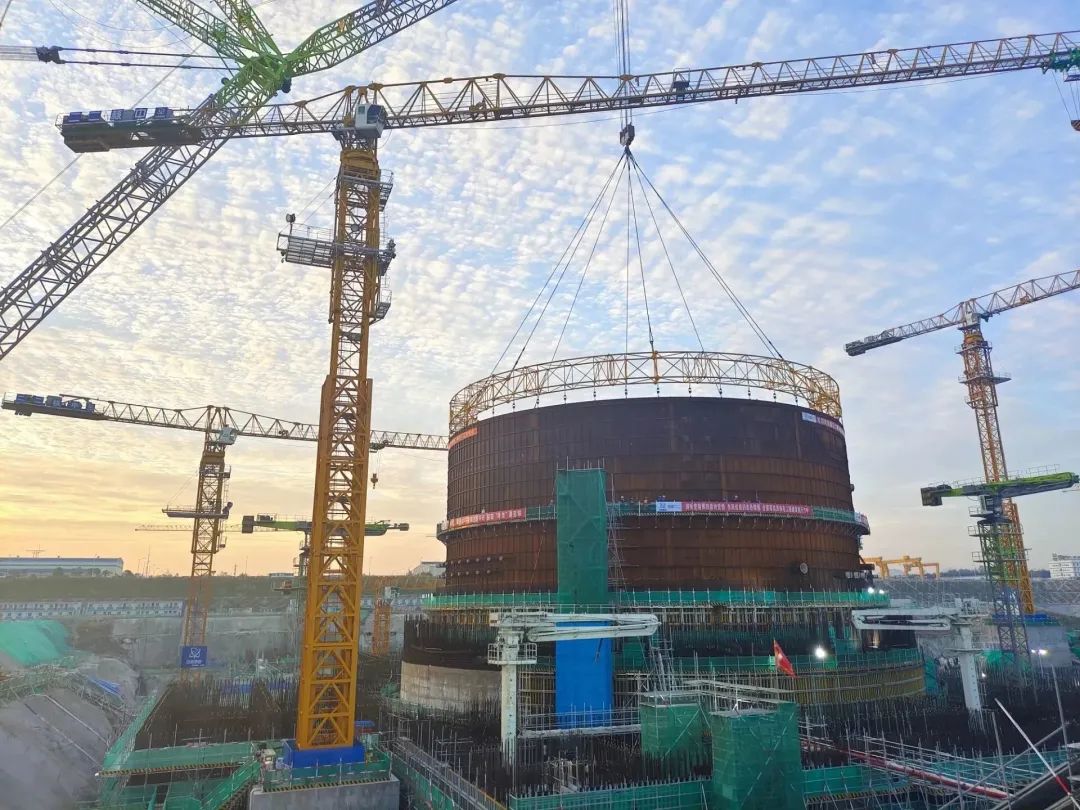

在4号机组钢衬里模块化施工中,不仅实现了全球首个三层模块吊装,也实现了钢衬里筒壁的全模块化,解决了现场交叉施工风险,降低了作业难度,扩大了平行施工范围。且在拼装、安装过程中,在以往措施基础上进行了升级优化,增加了升级版扶壁柱及模块底部支撑措施,有效解决了拼装阶段单板固定牢靠性不足等难题。依靠过硬的策划、建造技术,将土建、安装工作进行深度融合,高质量推进工程进度。


总结


通过创新钢衬里模块化施工,“一揽子”解决了现场高密度交叉施工、场地狭窄、高空作业风险大、安装物项无法预装、吊车资源紧张等系列问题,真正起到推动工程进展的效果,深度释放了模块化施工对于工程建设的贡献值。


我来说两句
网名: 您的联系方式: (电话,手机)
验证码:
查看评论(0)
网友评论请注意

遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。

中国核电信息网拥有管理留言的一切权利。

您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。

中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。

如您对管理有意见请用意见反馈向网站管理员反映。
