华龙一号海外第二台机组实现主控室可用目标

来源:中核集团 发布日期:2020-03-04

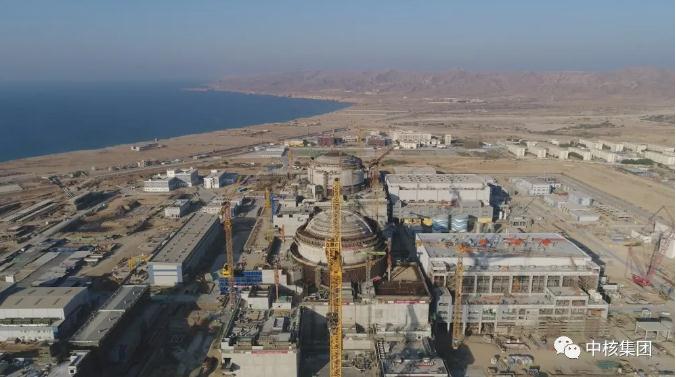

    2月28日,华龙一号海外工程——巴基斯坦卡拉奇核电K3机组DCS系统网络搭建成功并投用,主控室大屏幕画面显示正常,按期成功实现主控室可用节点。主控室DCS系统对电站的调试及运行起着至关重要的作用,主控室可用为后续的核岛送冷风、核回路冲洗和主回路水压试验等节点的实现奠定了坚实的基础。

    主控室提供人机接口界面,是核电站的监视和控制中心,其中DCS系统被业内誉为核电站的“大脑”。华龙一号卡拉奇核电K3机组DCS系统采用成熟和先进的数字化技术,具有高可靠性、可用性等特点。

    为了确保主控室可用节点,中核集团中原公司K项目部牵头成立了由设计、安装和调试等单位组成的仪控小组,协调DCS相关问题。新冠肺炎疫情爆发后,项目部按照中央和集团公司关于防疫工作的部署要求,在做好疫情防控工作的同时,不放松项目工程建设工作的推进。对于主控室可用等重点工作,项目部按照“重要问题不过夜”的要求,对设备引入、电缆敷设端接和设备系统调试等工作,逐项梳理落实,顺利完成了主控室可用的节点目标。主控室可用节点的实现,是中核中原K项目部落实防疫和复工复产两手抓、两手硬的具体成果,增强了中核中原K项目部实现2020年各项工作目标的信心。
