漳州1号机组DB厂房应急柴油发电机组首次启动完成
来源: 中国核电工程有限公司
发布日期:2023-06-25
“5、4、3、2、1启动!”,随着漳州1号机组“DB柴油机可用专项”攻坚组的启动指令发出,DB厂房应急柴油发电机组(1EMQ001GA)传出了阵阵轰鸣声,“润滑油压正常、燃油输送泵运转正常、冷却水温度正常…”随着转速的提高和各项参数的逐步稳定,2023年6月20日20点07分,漳州1号机组首台应急柴油发电机组顺利完成首次启动。

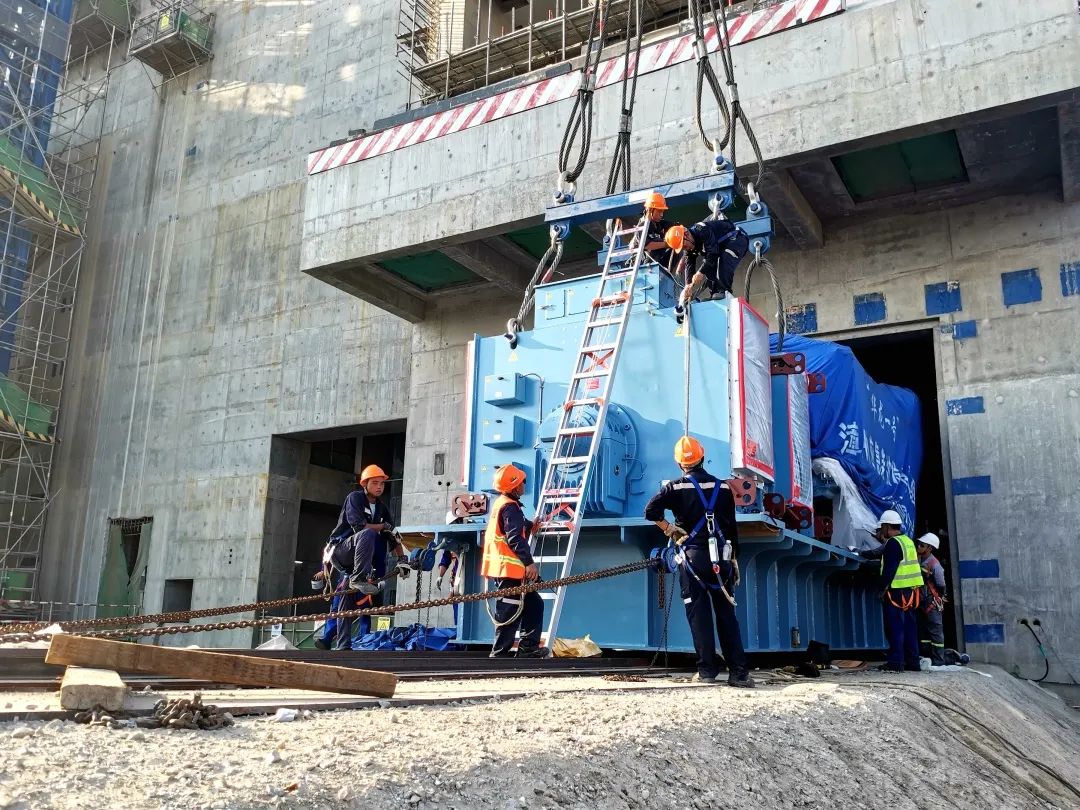

为有效推动1号机组DX子项相关工作,管控关键路径,早在2022年4月,漳州项目部就联合各参建单位成立“1号机组柴油机可用专项小组”,整合项目施工、设计、设备、项控、调试等部门整体资源优势,使建安施工过程中各项先决条件落地,确定阶段性工作重点,制定施工逻辑图,编排周施工计划,采取日例会形式每天进行跟踪协调,优化工作流程,对工作进行整体安排决策和部署,专项组周计划完成率逐渐提高,提升了项目精细化管理水平,使DB厂房施工按计划有序推进,阶段性完成很多重要里程碑节点目标。

华龙批量化,漳州率先行。按照主题教育“学思想、强党性、重实践、建新功”的总要求,漳州项目部发挥党建引领作用,联合漳州能源、中核咨询以及陕柴厂家,二三公司、二四公司、五公司等各单位成立专项组开展“DB柴油机可用”攻坚工作,发挥项目协同作战能力,强化执行协调过程中的及时性和决策效率,历时近14个月,顺利完成漳州核电1DB柴油机组首启工作,同时拉开了1EMQ系统的调试序幕,为后续1号机组应急柴油发电机组可用奠定了坚实的基础,为1号机组冷态试验节点实现创造条件。
