三澳核电厂一期工程2号机组环吊吊装工作完成
来源:中国核电信息网 发布日期:2023-09-25

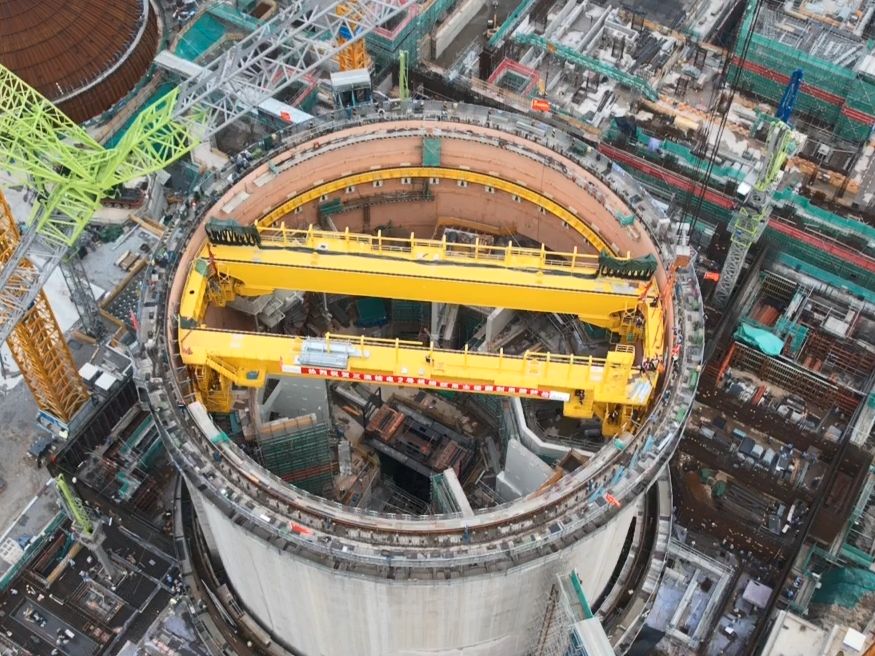

9月22日18点06分,经过吊装前检查、挂设吊带、连钩、试吊、旋转等一系列吊装程序,由中核二三承建的中广核浙江三澳核电项目一期工程2号机组环吊第二根端梁顺利就位完成,环吊施工主体工作基本完成,为后续穹顶吊装、主设备安装就位奠定了坚实的基础,同时也标志着2#机组核岛安装工作全面展开。
本次环吊吊装工作主要包含电气梁、非电气梁、端梁、小车等。最重的电气梁总重量约为210T,全长42.28米,净宽2.33米,高3.71米。
在三澳基地大团队的协同配合下,中核二三公司三澳项目部全体职工咬定目标、主动谋划、严格过程管控,充分吸收以往环吊施工经验和良好实践,优化施工逻辑和核心施工工序,采用先进工装,坚持精益创效,强化党建引领等措施,以开工即决战的心态,克服了组装工作量大、工期紧张、地面组装场地狭小、建安深度交叉作业等多重困难,最终于FCD+21实现环吊吊装工作。
三澳项目部将持续聚焦公司“双效提升”年度主题,推动项目管理“精益化、自动化、数字化”上台阶,不断提升核心竞争优势,加快吸收在建中广核华龙机组先进经验及新建造技术研究运用,推进技术与施工的深度融合,助力三澳核电项目打造成为“精品工程”“阳光工程”“央地合作示范工程”贡献力量,实现高质量发展。
